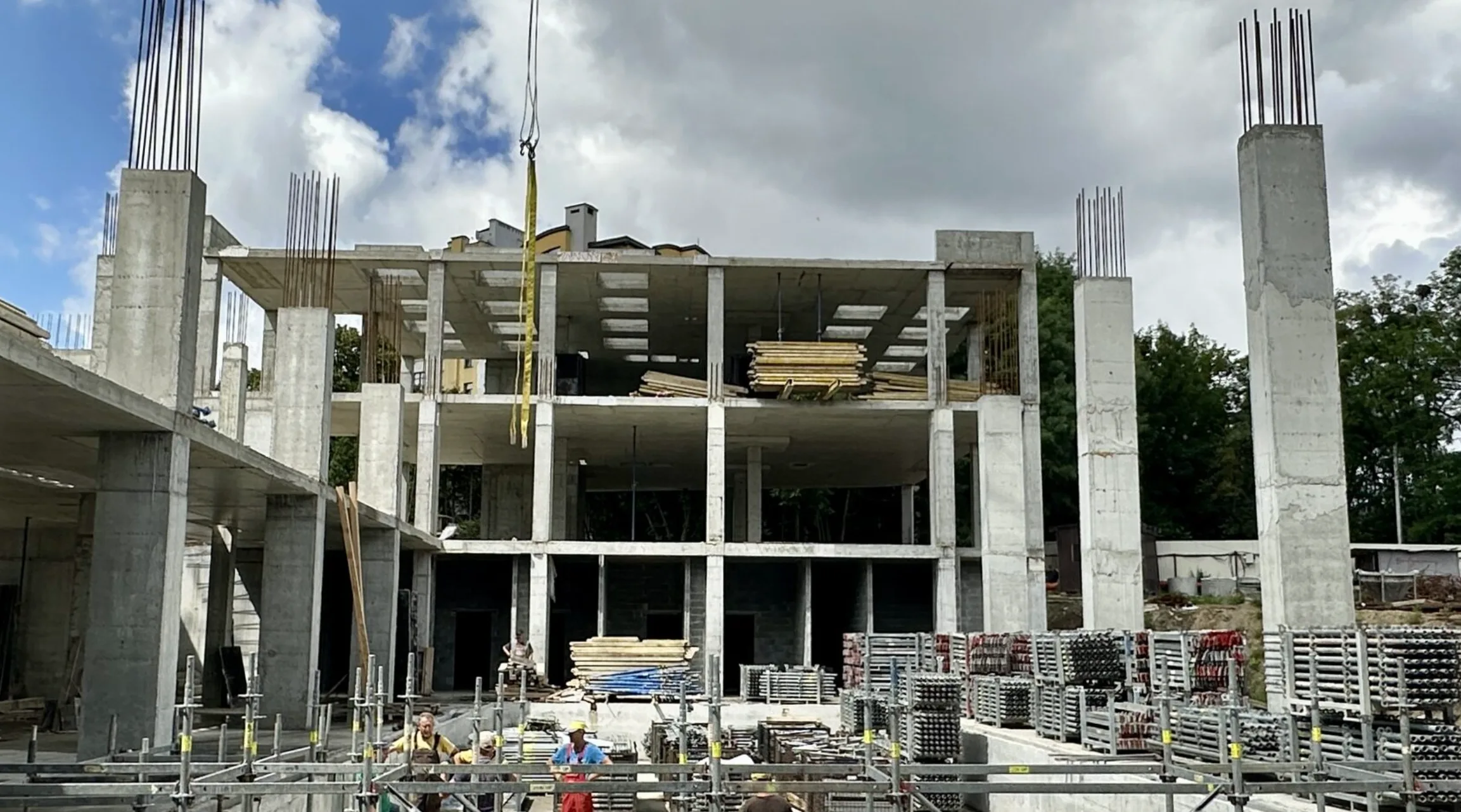

Опалубка перекрытия для учебно-спортивного комплекса

Опалубка перекрытия для учебно-спортивного комплекса


О проекте

Проект нового лицея во Львове предусматривает создание современного учебно-спортивного комплекса с бассейном, спортивными залами и учебными помещениями. Подрядная компания обратилась в «Будхаб» с запросом на аренду опалубки для заливки перекрытия над бассейном.

На момент обращения значительная часть монолитных работ уже завершалась: чаша бассейна была залита, два этажа учебного корпуса по периметру — построены. Проект предусматривал возведение балочной плиты перекрытия над чашей бассейна (212 м²) и прилегающей территорией вокруг нее (238 м²).

  • тип проекта:
    учебно-спортивный комплекс / лицей
  • местоположение:
    г. Львов
  • общая площадь заливки:
  • ~800 м²
  • вес оборудования:
  • 61 тонна

Запрос клиента

Для заказчика было крайне важно, чтобы промышленные леса для заливки плиты перекрытия над бассейном надежно и безопасно соединялись с классической опалубкой на стойках и треногах — ведь вся плита должна была заливаться без разрывов, стыков и холодных швов. Кроме того, заказчик стремился максимально задействовать собственное оборудование — стандартные деревянные балки и фанеру — с целью оптимизации стоимости аренды.

Вызовы

Значительные перепады высоты внутри чаши бассейна и за её пределами исключали возможность применения стандартного решения: высота над чашей составляла 8,3 м, тогда как вокруг — 7,08 м. Опалубка должна была плавно переходить между зонами разной высоты без холодных швов в плите. Система, которую мы предложили, существенно отличалась от тех, с которыми подрядчик работал ранее, — что требовало детального сопровождения на всех этапах монтажа.

  • Высота над дном бассейна:
    8,3 м
  • Высота вокруг бассейна:
    7,08 м
  • Площадь на опорных лесах:
    450 м²
  • Площадь на стандартных стойках:
    350 м²

Наши решения

Комбинированная система башен для преодоления перепадов высот

Инженерный отдел спроектировал башню опорных лесов, которая одновременно опирается на дно бассейна (отметка 8,3 м) и на пол прилегающего помещения (отметка 7,8 м). Это обеспечило плавный переход между зонами заливки без холодных швов в плите перекрытия.

Интеграция собственного оборудования заказчика


Схема раскладки была разработана с учетом типоразмеров балок заказчика, что позволило органично совместить арендованные опорные леса «Будхаб» с собственными материалами заказчика и существенно снизить общую стоимость аренды.

Шеф-монтаж в три этапа

Поскольку принцип сборки системы существенно отличался от привычного для подрядчика, мы провели шеф-монтаж в три этапа: ознакомительный выезд с сборкой простых конструкций и разъяснением чертежей; промежуточные выезды для проверки соответствия возведенной конструкции проектным решениям; финальный выезд для приемки готовой конструкции перед заливкой. Сборку 61 тонны оборудования выполнила команда из 7 рабочих всего за 6 рабочих дней.

Использованное оборудование

  • Горизонтальная опалубка:
  • опорные леса 450 м², высота 7,45 м / 7,65 м / 8,33 м

Результат

Благодаря комбинированной системе опорных лесов и трёхэтапному шеф-монтажу вся плита перекрытия площадью около 800 м² была залита единым монолитом — без разрывов, стыков и холодных швов. Монтаж 61 тонны оборудования командой из 7 человек за 6 рабочих дней подтверждает эффективность инженерной подготовки и организации процесса. Проект подтвердил способность «Будхаб» оперативно и качественно решать нестандартные задачи даже в тех случаях, когда подрядчик впервые сталкивается с незнакомой системой.
