6 000 м² опалубки для п’ятизіркового курорту Apartel Skhidnytsya у Карпатах

6 000 м² опалубки для п’ятизіркового курорту Apartel Skhidnytsya у Карпатах

Про проєкт


Apartel Skhidnytsya — п’ятизірковий бальнеологічний курорт преміум-класу в Карпатах, с. Східниця.
Комплекс складається із 5 окремих будівель, зведених у двох чергах: перша черга (2021-2024) — три корпуси по ≈1 000 м² кожен із ресторанами, SPA-зоною та номерним фондом на верхніх 6 поверхах; друга черга (з 2024) — ще дві будівлі та окремостоячі котеджі.

Команда Будхаб долучилась на ключовому моменті: підрядник використовував власну полегшену опалубку і отримував відхилення по вертикалі до декількох сантиметрів. Для колон і сходово-ліфтових вузлів це було неприйнятним — замовник наполіг на переході до важкої серії, і саме тоді до проєкту приєдналась наша команда.

  • тип проєкту
    комерційне будівництво
  • локація
    с. Східниця, Львівська обл.
  • загальна площа опалубки
    ≈ 6 000 м²
  • період співпраці
    2021-2024+ (2 черги)

Запит клієнта

Замовник поставив чітку вимогу: перейти на важку серію опалубки для усіх відповідальних конструкцій — колон, сходово-ліфтових вузлів і перекриттів. При цьому підрядник мав ≈500 м² власної горизонтальної опалубки, яку необхідно було максимально задіяти. Окремим викликом стали нахилені підпірні стіни на гірському схилі — архітектура передбачала кути заливки, відмінні від прямого.

Виклики

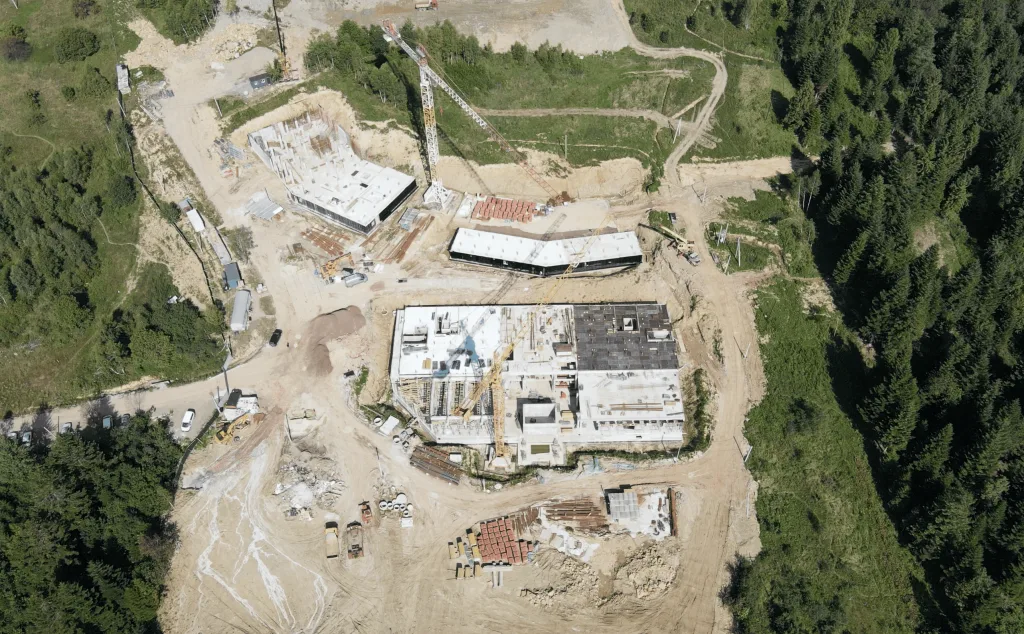

Гірський рельєф і преміум-клас об’єкта додали одразу декілька нетипових задач.

  1. Нахилені підпірні стіни з кутами заливки, відмінними від прямого, вимагали шарнірних кутових елементів.
  2. Консольний басейн на другому поверсі з різними висотними відмітками по основі та дну — опорного риштування з точним розподілом навантажень.
  3. Зимові роботи при −10…−12°C — трансформаторів і шеф-монтажу прогріву на трьох будівлях одночасно.

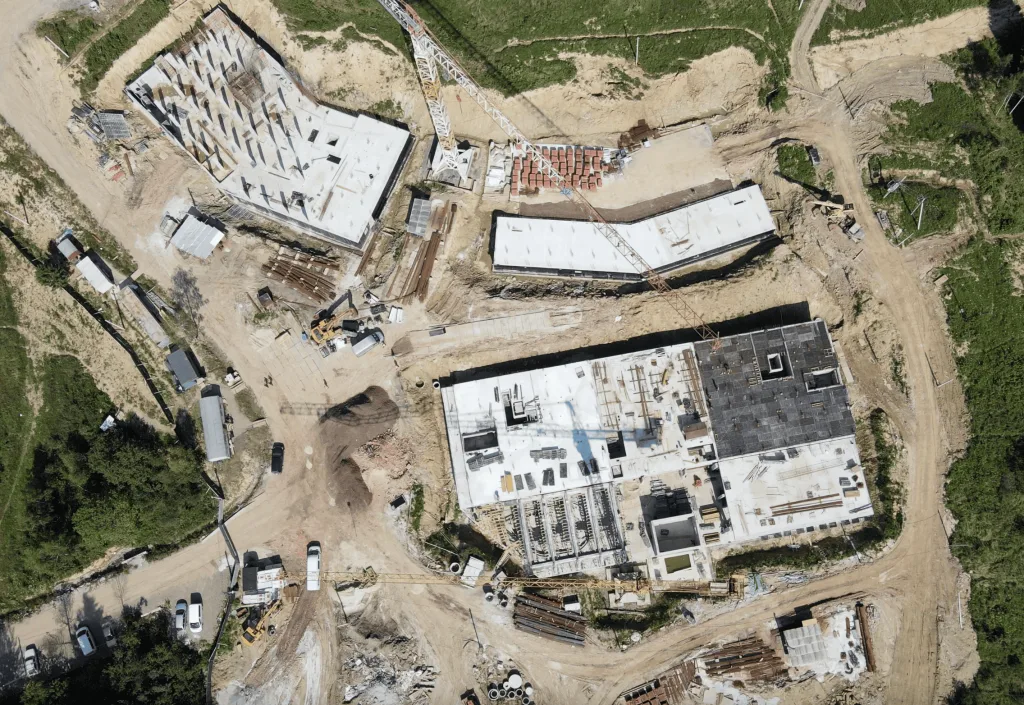

  4. Паралельна робота одного крана між двома будівлями — ретельного планування ротації опалубки без простоїв.

Усе це накладалось на вимогу преміум-якості поверхні для декоративних підпірних стінок на кортах і біля котеджів.

  • Горизонтальна опалубка
    5 000 м²
  • Вертикальна опалубка
    850 м²
  • Важка серія 3,30 м
    40 колон
  • Сходово-ліфтові шахти
    3 вузли

Наші рішення

Важка серія щитів та інтеграція власного парку підрядника

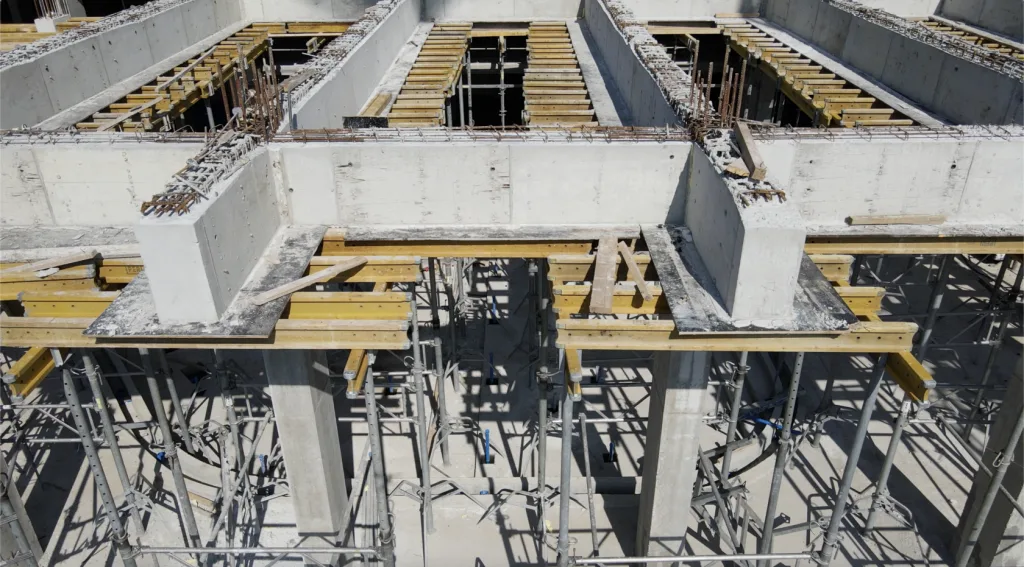

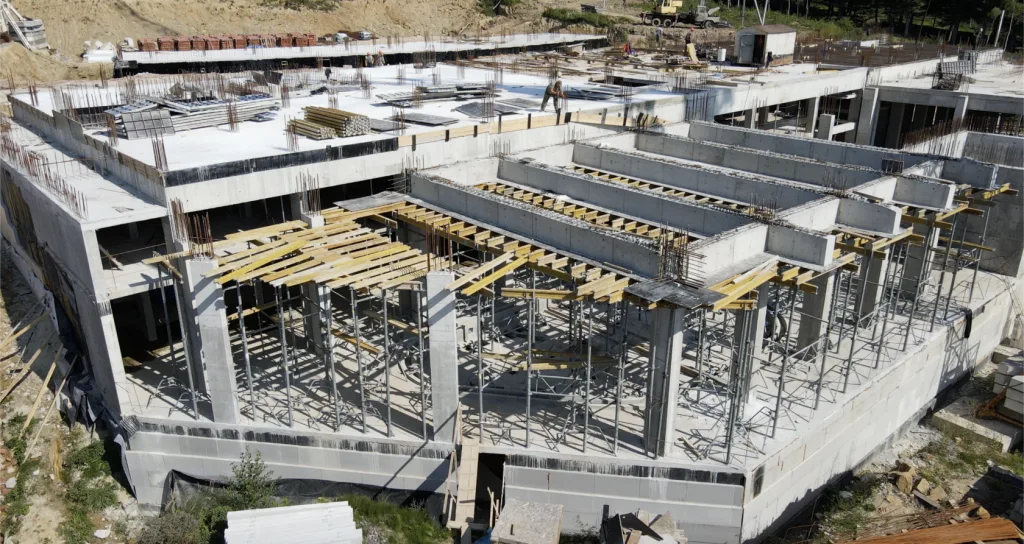

Для перекриттів задіяли все наявне обладнання підрядника (стійки, балки 2,65 м і 3,9 м) та доукомплектували однотипними елементами Будхаб і балками 2,9 м — загалом до ≈1 000 м² горизонтальної опалубки на захватку. Колони зводили виключно важкою щитовою серією 3,30 м, яка відповідала типовій висоті поверху 3-3,10 м.

Шарнірні кути для нахилених підпірних стін на схилі

Через гірський рельєф значна частина підпірних і цокольних стін мала кути заливки, відмінні від прямого. Забезпечили об’єкт шарнірними кутовими елементами важкої серії та спеціальними шахтними елементами — це дозволило точно формувати конструкції під будь-яким кутом.

Опорне риштування PERI UP ROSETT для консольного басейну

Консольний басейн на другому поверсі зависав над SPA-зоною з різними висотними відмітками. Для рівномірного розподілу значного навантаження від чаші застосовано модульне опорне риштування PERI UP ROSETT — воно забезпечило стійкість конструкції і дозволило дотриматись усіх технічних вимог у встановлені терміни.

Зимове бетонування при −12°C на трьох будівлях одночасно

У зимовий період надали три трансформатори — по одному на кожну будівлю — та провели шеф-монтаж прогріву бетону. Монолітні роботи тривали навіть при −10…−12°C без зупинок і відхилень від графіка.

Нова фанера для декоративних підпірних стінок і котеджів

Підпірні стінки тенісних кортів (висота до 5 м через значний ухил рельєфу) та декоративні конструкції біля котеджів потребували якісного бетонного відбитка. Щити укомплектовано новою фанерою — щоб поверхня відповідала преміум-рівню курорту.

Використане обладнання

Команда Будхаб забезпечила обидві черги будівництва повним комплектом важкої вертикальної та горизонтальної опалубки, опорним риштуванням і обладнанням для зимового бетонування.

  • Горизонтальна опалубка
    площа 5 000 м²
  • Опорне риштування PERI UP ROSETT
  • площа 500 м²
  • Ламінована фанера
  • площа 500 м²
  • Вертикальна опалубка
    площа 850 м²

Результат

Три корпуси першої черги введено в експлуатацію влітку 2024 року — у встановлені терміни, попри зимові умови, гірський рельєф і складний конструктив. Перехід від полегшеної до важкої серії опалубки усунув відхилення по вертикалі й забезпечив геометрію, яку вимагав технічний нагляд. Консольний басейн, нахилені підпірні стіни, декоративні конструкції — кожне нетипове завдання вирішили без зупинок будівництва.
